一、句容市海綿城市新城試點區建設項目-文昌西路污水管道工程

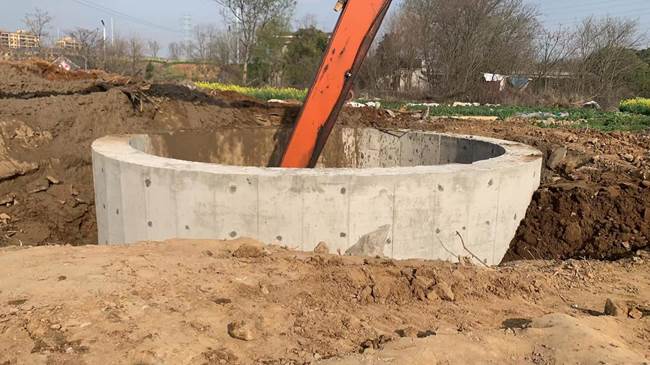

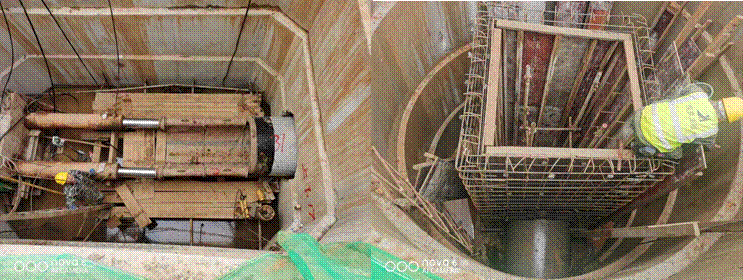

本月完成W8-W7段、W6-W7段、W6-W5段共計282m長DN1000頂管頂進,累計完成552m。本月完成W10-1、W9、W8三座現澆井的澆築工作。
二、句容黃梅西部幹線污水管道改造工程

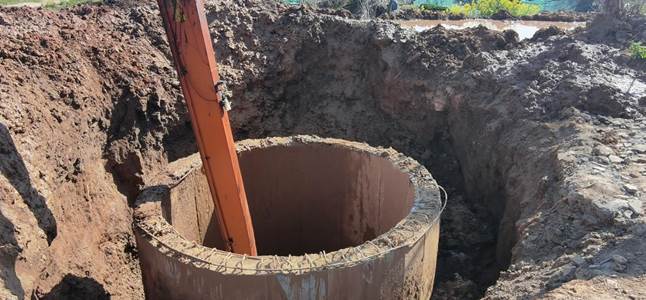

本月完成W3沉井接收井下沉、封底及底闆澆築,W4沉井工作井下沉、封底及底闆澆築,完成下沉土方的外運,累計完成DN800管道頂進108m。
三、仙林仙新路過江通道工程
本月完成橋樁23根,累計完成651.8m
